|
Enviar sugerencia | Exportación: |
NIJ050 |
m |

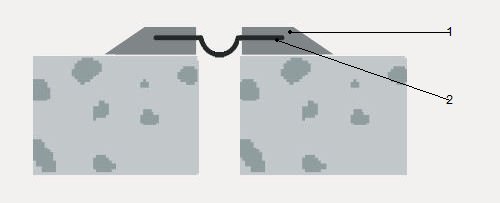

Sellado de juntas de movimiento con banda elástica impermeable. |
24,27€ |
Sellado de juntas de movimiento con banda elástica impermeable de elastómero termoplástico, color gris, de 150 mm de anchura, fijada al soporte mediante adhesivo de dos componentes a base de resina epoxi sin disolventes, con un rendimiento de 1 kg/m. |
Código |
Unidad |
Descripción |
Rendimiento |
Precio unitario |
Importe |
1 |
Materiales |
||||
mt09reh450a |
kg |
Adhesivo de dos componentes a base de resina epoxi sin disolventes, de endurecimiento sin retracción, impermeable al agua, con alta resistencia a los agentes químicos y a ciclos de congelamiento y deshielo y apto para estar en contacto con agua potable, para banda de sellado de juntas de movimiento. |
1,000 |
9,67 |
9,67 |
mt09reh455a |
m |
Banda elástica impermeable de elastómero termoplástico, color gris, de 150 mm de anchura y 1 mm de espesor, apta para estar en contacto con agua potable, para sellado de juntas de movimiento. |
1,100 |
6,63 |
7,29 |
Subtotal materiales: |
16,96 |
||||
2 |
Mano de obra |
||||
mo032 |
h |
Oficial 1ª aplicador de productos impermeabilizantes. |
0,201 |
17,54 |
3,53 |
mo070 |
h |
Ayudante aplicador de productos impermeabilizantes. |
0,201 |
16,43 |
3,30 |
Subtotal mano de obra: |
6,83 |
||||
3 |
Costes directos complementarios |
||||
% |
Costes directos complementarios |
2,000 |
23,79 |
0,48 |
|
Coste de mantenimiento decenal: 38,83€ en los primeros 10 años. |
Costes directos (1+2+3): |
24,27 |
Pliego de condiciones
UNIDAD DE OBRA NIJ050: SELLADO DE JUNTAS DE MOVIMIENTO CON BANDA ELÁSTICA IMPERMEABLE. CARACTERÍSTICAS TÉCNICAS Sellado de juntas de movimiento con banda elástica impermeable de elastómero termoplástico, color gris, de 150 mm de anchura y 1 mm de espesor, fijada al soporte mediante adhesivo de dos componentes a base de resina epoxi sin disolventes, con un rendimiento de 1 kg/m, aplicado en dos capas de forma uniforme con espátula o llana, la primera capa antes de la colocación de la banda, de entre 1 y 2 mm de espesor y una anchura que sobresalga de la banda unos 2 cm a cada lado, y una segunda capa después de la colocación de la banda con las mismas dimensiones, dejando libre la zona de la banda expuesta al movimiento. Incluso p/p de preparación del soporte, soldaduras de las bandas mediante aire caliente, formación de ángulos. CRITERIO DE MEDICIÓN EN PROYECTO Longitud medida según documentación gráfica de Proyecto. CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS UNIDADES DE OBRA DEL SOPORTE. Se comprobará que el soporte está seco, limpio, firme y libre de aceites, grasas o cualquier resto de suciedad que pudiera interferir en la adherencia del adhesivo. AMBIENTALES. Se suspenderán los trabajos cuando la temperatura ambiente sea inferior a 10°C o superior a 30°C, llueva, nieve o la velocidad del viento sea superior a 60 km/h. FASES DE EJECUCIÓN. Preparación del soporte. Aplicación de la primera capa de adhesivo. Colocación de la banda. Aplicación de la segunda capa de adhesivo. CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO Se medirá la longitud realmente ejecutada según especificaciones de Proyecto. |
Residuos generados
Código LER |
Tipo |
Peso (kg) |
Volumen (l) |
17 09 04 |
Residuos mezclados de construcción y demolición distintos de los especificados en los códigos 17 09 01, 17 09 02 y 17 09 03. |
0,038 |
0,025 |
Residuos generados: |
0,038 |
0,025 |
|
15 01 01 |
Envases de papel y cartón. |
0,064 |
0,085 |
17 02 03 |
Plástico. |
0,003 |
0,005 |
Envases: |
0,067 |
0,090 |
|
Total residuos: |
0,105 |
0,116 |
Espere, por favor
Ejecutando proceso...
