Cuneta vegetada
AUU050 Cuneta vegetada
Cuneta vegetada de sección trapezoidal, de 400 cm de perímetro transversal, compuesto por: geomalla con estructura tridimensional, a base de polipropileno y polietileno de alta densidad (HDPE), color negro, fijación con piquetas de anclaje, al terreno y proyección de una capa de mezcla de semillas y sustrato de 30 mm de espesor con hidrosembradora.

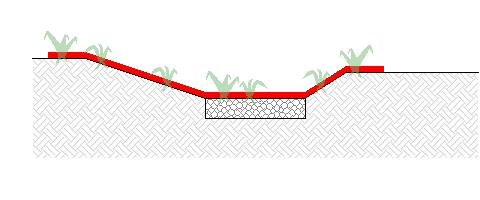

Sección
Perímetro transversal (cm)
Rendimiento (ud/m²)

Código

Unidad

Descripción

Rendimiento

Precio

unitario

Importe

1



Materiales



mt48mae010d

Geomalla con estructura tridimensional, a base de polipropileno y polietileno de alta densidad (HDPE), color negro, estable a los rayos UV, de 25 mm de espesor, de 10x10 mm de luz de malla y de 280 g/m² de masa superficial, elongación hasta rotura 20% y 3 N/cm² de resistencia a tracción, suministrada en rollos de 2x25 m.

4,600

6,41

29,49

mt48mae015a

Ud

Piqueta de anclaje de acero corrugado, en forma de U, de 200x80x200 mm y 8 mm de diámetro.

6,000

1,02

6,12

mt48sap020a

Mezcla de semillas y sustrato, compuesto de turba, fibras de madera, estabilizantes, ácidos húmicos fúlvicos, abono, arcilla y retenedor de agua.

0,100

227,60

22,76



Subtotal materiales:

58,37

2



Equipo y maquinaria



mq09hds010

h

Hidrosembradora con depósito de 2,5 m³ de capacidad, sobre camión.

0,220

38,54

8,48



Subtotal equipo y maquinaria:

8,48

3



Mano de obra



mo041

h

Oficial 1ª construcción de obra civil.

0,440

22,13

9,74

mo087

h

Ayudante construcción de obra civil.

0,220

21,02

4,62

mo040

h

Oficial 1ª jardinero.

0,220

22,13

4,87

mo086

h

Ayudante jardinero.

0,220

21,02

4,62



Subtotal mano de obra:

23,85

4



Costes directos complementarios




%

Costes directos complementarios

2,000

90,70

1,81



Costes directos (1+2+3+4):

92,51



UNIDAD DE OBRA AUU050: CUNETA VEGETADA.


CARACTERÍSTICAS TÉCNICAS

Cuneta vegetada de sección trapezoidal, de 400 cm de perímetro transversal, compuesto por: geomalla con estructura tridimensional, a base de polipropileno y polietileno de alta densidad (HDPE), color negro, fijación con piquetas de anclaje, al terreno y proyección de una capa de mezcla de semillas y sustrato de 30 mm de espesor con hidrosembradora.



CRITERIO DE MEDICIÓN EN PROYECTO

Longitud medida según documentación gráfica de Proyecto.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS UNIDADES DE OBRA


AMBIENTALES.

Se suspenderán los trabajos cuando la temperatura ambiente sea inferior a 5°C o superior a 30°C, llueva con intensidad, exista riesgo de helada o la velocidad del viento sea superior a 50 km/h.



FASES DE EJECUCIÓN.

Colocación de la geomalla. Colocación de las piquetas de anclaje. Proyección de semillas y sustrato.



CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO

Se medirá la longitud realmente ejecutada según especificaciones de Proyecto.



CRITERIO DE VALORACIÓN ECONÓMICA

El precio no incluye la excavación, el perfilado ni el relleno con material de drenaje.
