Cimentación de muro de escollera
CCE010 Cimentación de muro de escollera

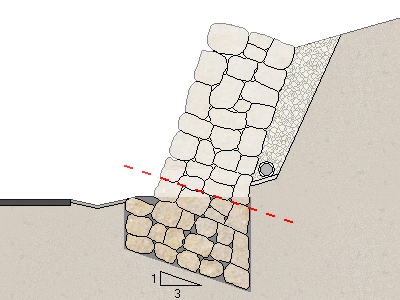

Cimentación de muro de escollera, de bloques de piedra caliza, careada, colocados con retroexcavadora sobre cadenas con pinza para escollera y relleno de los huecos existentes entre los bloques con hormigón HM-20/P/40/X0 fabricado en central y vertido desde camión.

Tipo de piedra
Labra de la piedra
Peso de los bloques de piedra
Repercusión de hormigón (m³/m³ de cimentación)
Tipo de vertido
Resistencia (N/mm²)
Tamaño máximo del árido (mm)
Consistencia
Excesos sobre volumen teórico de hormigón (%)

Código

Unidad

Descripción

Rendimiento

Precio

unitario

Importe

1



Materiales



mt06psm020a

t

Bloque de piedra caliza, careada.

1,550

10,22

15,84

mt10hmf010tMc

Hormigón HM-20/P/40/X0, fabricado en central.

0,330

82,49

27,22



Subtotal materiales:

43,06

2



Equipo y maquinaria



mq01exc020a

h

Retroexcavadora sobre cadenas, de 118 kW, con pinza para escollera.

0,506

131,34

66,46



Subtotal equipo y maquinaria:

66,46

3



Mano de obra



mo041

h

Oficial 1ª construcción de obra civil.

0,413

22,13

9,14

mo042

h

Oficial 1ª estructurista.

0,105

23,03

2,42

mo089

h

Ayudante estructurista.

0,105

21,86

2,30

mo113

h

Peón ordinario construcción.

0,880

20,78

18,29



Subtotal mano de obra:

32,15

4



Costes directos complementarios




%

Costes directos complementarios

2,000

141,67

2,83

Coste de mantenimiento decenal: 21,68€ en los primeros 10 años.

Costes directos (1+2+3+4):

144,50



UNIDAD DE OBRA CCE010: CIMENTACIÓN DE MURO DE ESCOLLERA.


CARACTERÍSTICAS TÉCNICAS

Cimentación de muro de escollera, de bloques de piedra caliza, careada, colocados con retroexcavadora sobre cadenas con pinza para escollera y relleno de los huecos existentes entre los bloques con hormigón HM-20/P/40/X0 fabricado en central y vertido desde camión.



NORMATIVA DE APLICACIÓN

Ejecución: PG-3. Pliego de prescripciones técnicas generales para obras de carreteras y puentes de la Dirección General de Carreteras.


CRITERIO DE MEDICIÓN EN PROYECTO

Volumen medido sobre la sección teórica de cálculo, según documentación gráfica de Proyecto.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS UNIDADES DE OBRA


DEL SOPORTE.

El talud o la ladera natural presentará una superficie regular y ausencia de salientes, de zonas con restos vegetales y de afloramiento de aguas.



FASES DE EJECUCIÓN.

Replanteo. Preparación de la superficie de apoyo. Colocación de los bloques de piedra. Vertido del hormigón. Retirada del material sobrante.



CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO

Se medirá el volumen teórico ejecutado según especificaciones de Proyecto.



Código LER

Tipo

Peso (kg)

Volumen (l)

01 04 13

Residuos del corte y serrado de piedra distintos de los mencionados en el código 01 04 07.

23,870

15,913

17 01 01

Hormigón (hormigones, morteros y prefabricados).

1,067

0,711



Residuos generados:

24,937

16,625
