Columna de grava, ejecutada por vía seca, con equipo de vibroflotación
AMG100 Columna de grava, ejecutada por vía seca, con equipo de vibroflotación
Columna de grava, de 80 cm de diámetro, de hasta 15 m de profundidad, ejecutada por vía seca, con equipo de vibroflotación, con relleno de árido de machaqueo vibrocompactado, que se desplaza por el interior del tubo.
Precio

36,75€

m
Exportación

Profundidad
Diámetro (cm)

Código

Unidad

Descripción

Rendimiento

Precio

unitario

Importe

1



Materiales



mt01arg015a

t

Árido de machaqueo, de granulometría comprendida entre 20 y 40 mm, de cantera distancia máxima a obra de 20 km.

0,850

7,00

5,95



Subtotal materiales:

5,95

2



Equipo y maquinaria



mq01pan010a

h

Pala cargadora sobre neumáticos de 120 kW/1,9 m³.

0,028

45,06

1,26

mq04cab010c

h

Camión basculante de 12 t de carga, de 162 kW.

0,023

44,99

1,03

mq03ecg030

h

Equipo de vibroflotación sobre carro de orugas, para la ejecución de columna de gravas, de 8 t.

0,085

250,00

21,25



Subtotal equipo y maquinaria:

23,54

3



Mano de obra



mo020

h

Oficial 1ª construcción.

0,107

23,97

2,56

mo077

h

Ayudante construcción.

0,175

22,77

3,98



Subtotal mano de obra:

6,54

4



Costes directos complementarios




%

Costes directos complementarios

2,000

36,03

0,72



Costes directos (1+2+3+4):

36,75



UNIDAD DE OBRA AMG100: COLUMNA DE GRAVA, EJECUTADA POR VÍA SECA, CON EQUIPO DE VIBROFLOTACIÓN.


CARACTERÍSTICAS TÉCNICAS

Columna de grava, de 80 cm de diámetro, de hasta 15 m de profundidad, ejecutada por vía seca, con equipo de vibroflotación, con relleno de árido de machaqueo vibrocompactado, que se desplaza por el interior del tubo.



NORMATIVA DE APLICACIÓN

Ejecución: CTE. DB-SE-C Seguridad estructural: Cimientos.


CRITERIO DE MEDICIÓN EN PROYECTO

Longitud medida según documentación gráfica de Proyecto.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS UNIDADES DE OBRA


DEL SOPORTE.

Antes de decidir o implementar cualquier tipo de mejora o refuerzo del terreno deben establecerse las condiciones iniciales del terreno mediante el oportuno estudio geotécnico.


AMBIENTALES.

Se suspenderán los trabajos cuando llueva con intensidad, nieve, exista viento excesivo, una temperatura ambiente superior a 40°C o se prevea que dentro de las 48 horas siguientes pueda descender la temperatura ambiente por debajo de los 0°C.



PROCESO DE EJECUCIÓN


FASES DE EJECUCIÓN.

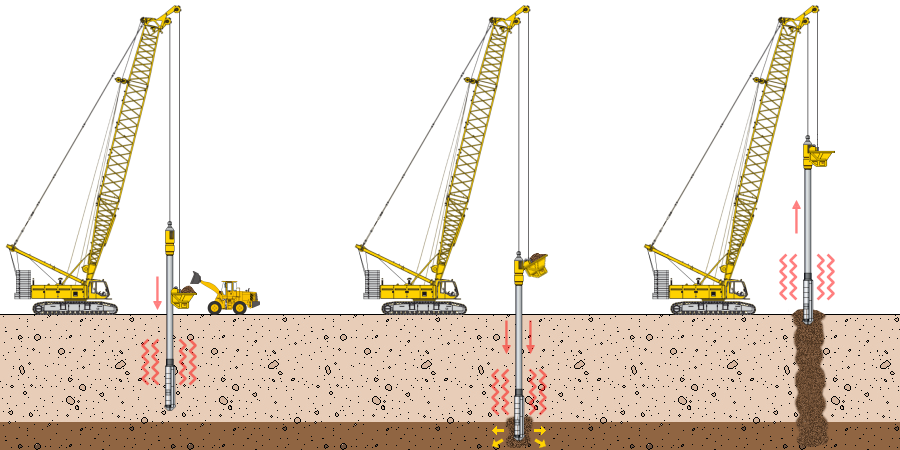

Replanteo de las columnas. Hincado del equipo de vibroflotación. Introducción de las gravas en la tolva del equipo. Vibrocompactación de las gravas. Limpieza y retirada de sobrantes.


CONDICIONES DE TERMINACIÓN.

La superficie del terreno quedará limpia.



CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO

Se medirá la longitud realmente ejecutada según especificaciones de Proyecto.



Código LER

Tipo

Peso (kg)

Volumen (l)

01 04 08

Residuos de grava y rocas trituradas distintos de los mencionados en el código 01 04 07.

6,924

4,616



Residuos generados:

6,924

4,616
