Solera ventilada de hormigón | ||
ANV010 | Solera ventilada de hormigón | |
Solera ventilada de hormigón armado de 20+4 cm de canto, sobre encofrado perdido de piezas de polipropileno reciclado, realizada con hormigón HA-25/B/12/XC2 fabricado en central, y malla electrosoldada ME 15x15 Ø 5-5 B 500 T 6x2,20 UNE-EN 10080 como armadura de reparto, colocada sobre separadores homologados en capa de compresión de 4 cm de espesor; con juntas de retracción de 5 mm de espesor, mediante corte con disco de diamante; apoyado todo ello sobre base de hormigón de limpieza. Incluso panel de poliestireno expandido de 30 mm de espesor, para la ejecución de juntas de dilatación. |
Precio |
|
Exportación |
UNIDAD DE OBRA ANV010: SOLERA VENTILADA DE HORMIGÓN.
CARACTERÍSTICAS TÉCNICAS

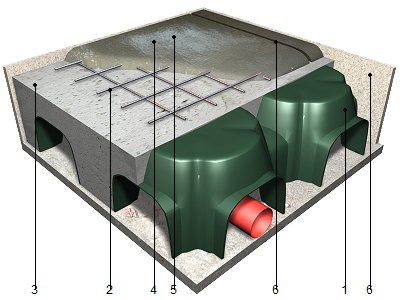

Solera ventilada de hormigón armado de 20+4 cm de canto, sobre encofrado perdido de piezas de polipropileno reciclado, realizada con hormigón HA-25/B/12/XC2 fabricado en central, y malla electrosoldada ME 15x15 Ø 5-5 B 500 T 6x2,20 UNE-EN 10080 como armadura de reparto, colocada sobre separadores homologados en capa de compresión de 4 cm de espesor; con juntas de retracción de 5 mm de espesor, mediante corte con disco de diamante; apoyado todo ello sobre base de hormigón de limpieza. Incluso panel de poliestireno expandido de 30 mm de espesor, para la ejecución de juntas de dilatación.
NORMATIVA DE APLICACIÓN
Elaboración, transporte y puesta en obra del hormigón: Código Estructural.
CRITERIO DE MEDICIÓN EN PROYECTO
Superficie medida según documentación gráfica de Proyecto.
CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS UNIDADES DE OBRA
DEL SOPORTE.
Se comprobará la existencia y planeidad de la base de apoyo.
AMBIENTALES.
Se suspenderán los trabajos de hormigonado cuando llueva con intensidad, nieve, exista viento excesivo, una temperatura ambiente superior a 40°C o se prevea que dentro de las 48 horas siguientes pueda descender la temperatura ambiente por debajo de los 0°C.
DEL CONTRATISTA.
Dispondrá en obra de una serie de medios, en previsión de que se produzcan cambios bruscos de las condiciones ambientales durante el hormigonado o posterior periodo de fraguado, no pudiendo comenzarse el hormigonado de los diferentes elementos sin la autorización por escrito del director de la ejecución de la obra.
PROCESO DE EJECUCIÓN
FASES DE EJECUCIÓN.
Replanteo de las piezas. Corte de las piezas. Colocación y montaje de las piezas. Resolución de encuentros. Realización de los orificios de paso de instalaciones. Colocación de los elementos para paso de instalaciones. Colocación de la malla electrosoldada. Vertido, extendido y vibrado del hormigón. Regleado y nivelación de la capa de compresión. Curado del hormigón. Replanteo de las juntas de retracción. Corte del hormigón. Limpieza final de las juntas de retracción.
CONDICIONES DE TERMINACIÓN.
La ventilación de la cámara será correcta. La solera ventilada será monolítica y realizará correctamente la transmisión de cargas. La superficie será uniforme y sin irregularidades.
CONSERVACIÓN Y MANTENIMIENTO.
Se evitará la actuación sobre el elemento de acciones mecánicas no previstas en el cálculo. Se protegerá el hormigón fresco frente a lluvias, heladas y temperaturas elevadas.
CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO
Se medirá la superficie realmente ejecutada según especificaciones de Proyecto, sin deducir la superficie ocupada por los pilares situados dentro de su perímetro.
CRITERIO DE VALORACIÓN ECONÓMICA
El precio no incluye la capa de hormigón de limpieza ni las piezas especiales.
