Impermeabilización de solera en contacto con el terreno, con láminas asfálticas | ||
NIS011 | Impermeabilización de solera en contacto con el terreno, con láminas asfálticas | |

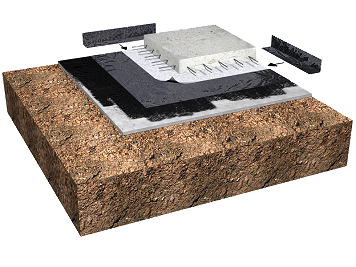

Impermeabilización de solera en contacto con el terreno, con lámina de betún modificado con elastómero SBS, LBM(SBS)-48-FP, con armadura de fieltro de poliéster reforzado y estabilizado de 150 g/m², de superficie no protegida, totalmente adherida al soporte con soplete, colocada con solapes en la base de la solera, sobre una capa de hormigón de limpieza, previa imprimación del mismo con emulsión asfáltica aniónica con cargas tipo EB, y protegida con una capa antipunzonante de geotextil de polipropileno-polietileno, (125 g/m²), preparada para recibir directamente el hormigón de la solera. Incluso banda de refuerzo de lámina de betún modificado con elastómero SBS, LBM(SBS)-30-FP, (rendimiento: 0,5 m/m²), para la resolución del perímetro. |
Precio |
|
Exportación |

UNIDAD DE OBRA NIS011: IMPERMEABILIZACIÓN DE SOLERA EN CONTACTO CON EL TERRENO, CON LÁMINAS ASFÁLTICAS.
CARACTERÍSTICAS TÉCNICAS
Impermeabilización de solera en contacto con el terreno, con lámina de betún modificado con elastómero SBS, LBM(SBS)-48-FP, con armadura de fieltro de poliéster reforzado y estabilizado de 150 g/m², de superficie no protegida, totalmente adherida al soporte con soplete, colocada con solapes en la base de la solera, sobre una capa de hormigón de limpieza, previa imprimación del mismo con emulsión asfáltica aniónica con cargas tipo EB, y protegida con una capa antipunzonante de geotextil de polipropileno-polietileno, (125 g/m²), preparada para recibir directamente el hormigón de la solera. Incluso banda de refuerzo de lámina de betún modificado con elastómero SBS, LBM(SBS)-30-FP, (rendimiento: 0,5 m/m²), para la resolución del perímetro.
NORMATIVA DE APLICACIÓN
Ejecución: CTE. DB-HS Salubridad.
CRITERIO DE MEDICIÓN EN PROYECTO
Superficie medida según documentación gráfica de Proyecto.
CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS UNIDADES DE OBRA
DEL SOPORTE.
Se comprobará que la superficie soporte presenta una estabilidad dimensional, flexibilidad, resistencia mecánica y planeidad adecuadas.
AMBIENTALES.
Se suspenderán los trabajos cuando llueva con intensidad, nieve o exista viento excesivo.
FASES DE EJECUCIÓN.
Limpieza y preparación de la superficie. Aplicación de la capa de imprimación. Colocación de la banda de refuerzo. Colocación de la lámina asfáltica. Colocación del geotextil. Resolución de puntos singulares.
CONSERVACIÓN Y MANTENIMIENTO.
Se protegerá provisionalmente hasta la ejecución de la solera, particularmente frente a acciones mecánicas.
CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO
Se medirá la superficie realmente ejecutada según especificaciones de Proyecto, incluyendo las entregas y los solapes.
CRITERIO DE VALORACIÓN ECONÓMICA
El precio no incluye la capa de hormigón de limpieza.
