Hoja exterior, autoportante y pasante, de fachada ventilada de dos hojas, de fábrica de ladrillo cerámico macizo cara vista | ||
FAX020 | Hoja exterior, autoportante y pasante, de fachada ventilada de dos hojas, de fábrica de ladrillo cerámico macizo cara vista | |
Hoja exterior, autoportante y pasante, de fachada ventilada de dos hojas, de 12 cm de espesor, aparejo a soga, de fábrica de ladrillo cerámico cara vista macizo prensado, color rojo, 24x12x4 cm, con juntas de 3 mm de espesor, junta oculta o a hueso, recibida con mortero de cemento industrial, color gris, M-5, suministrado a granel. Dintel de fábrica cara vista con armadura de tendel prefabricada de acero galvanizado en caliente con recubrimiento de resina epoxi, de 3,7 mm de diámetro y de 75 mm de anchura, aparejo a soga; montaje y desmontaje de apeo. Incluso perfiles metálicos de sustentación, para transmitir el peso de la fábrica a la estructura, elementos de anclaje de acero inoxidable AISI 304, con doble libertad de movimiento, para fijación de la fábrica a la estructura, llaves de atado de acero inoxidable AISI 304, con funda de plástico, para conectar hojas de fábrica en juntas verticales de movimiento y anclajes mecánicos de expansión con tacos de expansión M6 y tornillos, para fijación de los elementos de sustentación y anclaje a la estructura. |
Precio |
|
Exportación |










UNIDAD DE OBRA FAX020: HOJA EXTERIOR, AUTOPORTANTE Y PASANTE, DE FACHADA VENTILADA DE DOS HOJAS, DE FÁBRICA DE LADRILLO CERÁMICO MACIZO CARA VISTA.
CARACTERÍSTICAS TÉCNICAS

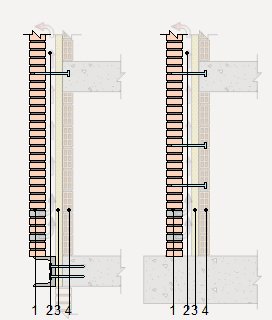

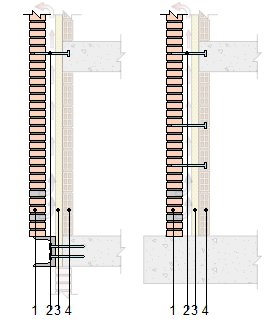

Hoja exterior, autoportante y pasante, de fachada ventilada de dos hojas, de 12 cm de espesor, aparejo a soga, de fábrica de ladrillo cerámico cara vista macizo prensado, color rojo, 24x12x4 cm, con juntas de 3 mm de espesor, junta oculta o a hueso, recibida con mortero de cemento industrial, color gris, M-5, suministrado a granel. Dintel de fábrica cara vista con armadura de tendel prefabricada de acero galvanizado en caliente con recubrimiento de resina epoxi, de 3,7 mm de diámetro y de 75 mm de anchura, aparejo a soga; montaje y desmontaje de apeo. Incluso perfiles metálicos de sustentación, para transmitir el peso de la fábrica a la estructura, elementos de anclaje de acero inoxidable AISI 304, con doble libertad de movimiento, para fijación de la fábrica a la estructura, llaves de atado de acero inoxidable AISI 304, con funda de plástico, para conectar hojas de fábrica en juntas verticales de movimiento y anclajes mecánicos de expansión con tacos de expansión M6 y tornillos, para fijación de los elementos de sustentación y anclaje a la estructura.
NORMATIVA DE APLICACIÓN
Ejecución:
- |
CTE. DB-HS Salubridad. |
- |
CTE. DB-HE Ahorro de energía. |
- |
CTE. DB-SE-F Seguridad estructural: Fábrica. |
CRITERIO DE MEDICIÓN EN PROYECTO
Superficie medida en verdadera magnitud desde las caras exteriores de la fachada, según documentación gráfica de Proyecto, deduciendo los huecos de superficie mayor de 1 m². En los huecos que no se deduzcan, están incluidos los trabajos de realizar la superficie interior del hueco.
CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS UNIDADES DE OBRA
DEL SOPORTE.
Se comprobará que se ha terminado la ejecución completa de la estructura, que el soporte ha fraguado totalmente, que está seco y limpio de cualquier resto de obra, que la hoja interior está totalmente terminada y con la planimetría adecuada, y que los premarcos de los huecos están colocados.
AMBIENTALES.
Se suspenderán los trabajos cuando la temperatura ambiente sea inferior a 5°C o superior a 40°C, llueva, nieve o la velocidad del viento sea superior a 50 km/h.
PROCESO DE EJECUCIÓN
FASES DE EJECUCIÓN.
Limpieza y preparación de la superficie soporte. Replanteo de los elementos metálicos de soporte de la hoja exterior y anclaje al forjado u hoja interior. Colocación del soporte de la hoja exterior con elementos metálicos de acero inoxidable, anclando a la estructura base los apoyos, especialmente diseñados para la hoja exterior. Replanteo de la fábrica. Colocación y aplomado de miras de referencia. Tendido de hilos entre miras. Colocación de las piezas que constituyen la hoja exterior, asegurando su estabilidad mediante la utilización de llaves o lañas que la anclan a la hoja interior portante o a los elementos de la estructura. Realización de todos los trabajos necesarios para la resolución de los huecos. Encuentros de la fábrica con fachadas, pilares y tabiques. Encuentro de la fábrica con el forjado superior. Repaso de las juntas y limpieza final del paramento.
CONDICIONES DE TERMINACIÓN.
La fábrica quedará estable, plana y aplomada, con una composición y coloración uniformes, acorde con el proyecto, y con las llagas alineadas y los tendeles a nivel.
CONSERVACIÓN Y MANTENIMIENTO.
Se protegerá la obra recién ejecutada frente a lluvias, heladas y temperaturas elevadas. Se protegerá durante las operaciones que pudieran ocasionarle manchas o daños mecánicos. Se evitará la actuación sobre el elemento de acciones mecánicas no previstas en el cálculo.
CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO
Se medirá, en verdadera magnitud, desde las caras exteriores de la fachada, la superficie realmente ejecutada según especificaciones de Proyecto, deduciendo los huecos de superficie mayor de 1 m². En los huecos que no se deduzcan, están incluidos los trabajos de realizar la superficie interior del hueco.
