Silo para almacenamiento de lodos, enterrado
USA300 Silo para almacenamiento de lodos, enterrado
Suministro e instalación enterrada de silo para almacenamiento de lodos de poliéster reforzado con fibra de vidrio (PRFV), de 3000 litros, de 1730 mm de diámetro y 1760 mm de altura, con boca de acceso de 500 mm de diámetro con tapa, boca de entrada de 50 mm de diámetro, boca de ventilación de 110 mm de diámetro y rebosadero de 110 mm de diámetro.

Código

Unidad

Descripción

Rendimiento

Precio

unitario

Importe

1



Materiales



mt46fsg010a

Ud

Silo para almacenamiento de lodos de poliéster reforzado con fibra de vidrio (PRFV), de 3000 litros, de 1730 mm de diámetro y 1760 mm de altura, con boca de acceso de 500 mm de diámetro con tapa, boca de entrada de 50 mm de diámetro, boca de ventilación de 110 mm de diámetro y rebosadero de 110 mm de diámetro, para enterrar.

1,000

1.519,98

1.519,98



Subtotal materiales:

1.519,98

2



Mano de obra



mo008

h

Oficial 1ª fontanero.

1,500

23,74

35,61

mo107

h

Ayudante fontanero.

1,500

21,90

32,85



Subtotal mano de obra:

68,46

3



Costes directos complementarios




%

Costes directos complementarios

2,000

1.588,44

31,77

Coste de mantenimiento decenal: 178,22€ en los primeros 10 años.

Costes directos (1+2+3):

1.620,21



UNIDAD DE OBRA USA300: SILO PARA ALMACENAMIENTO DE LODOS, ENTERRADO.


CARACTERÍSTICAS TÉCNICAS

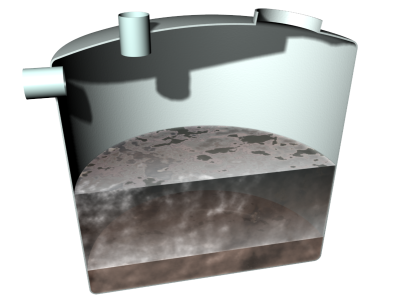

Suministro e instalación enterrada de silo para almacenamiento de lodos de poliéster reforzado con fibra de vidrio (PRFV), de 3000 litros, de 1730 mm de diámetro y 1760 mm de altura, con boca de acceso de 500 mm de diámetro con tapa, boca de entrada de 50 mm de diámetro, boca de ventilación de 110 mm de diámetro y rebosadero de 110 mm de diámetro.



CRITERIO DE MEDICIÓN EN PROYECTO

Número de unidades previstas, según documentación gráfica de Proyecto.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS UNIDADES DE OBRA


DEL SOPORTE.

Se comprobará que su situación se corresponde con la de Proyecto y que la zona de ubicación está completamente terminada.



PROCESO DE EJECUCIÓN


FASES DE EJECUCIÓN.

Replanteo. Colocación. Conexionado y comprobación de su correcto funcionamiento.


CONDICIONES DE TERMINACIÓN.

El silo no presentará fugas.



CONSERVACIÓN Y MANTENIMIENTO.

Se protegerá frente a golpes y salpicaduras.



CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO

Se medirá el número de unidades realmente ejecutadas según especificaciones de Proyecto.



CRITERIO DE VALORACIÓN ECONÓMICA

El precio no incluye la excavación ni el relleno perimetral posterior.



Código LER

Tipo

Peso (kg)

Volumen (l)

15 01 01

Envases de papel y cartón.

1,584

2,112



Envases:

1,584

2,112
