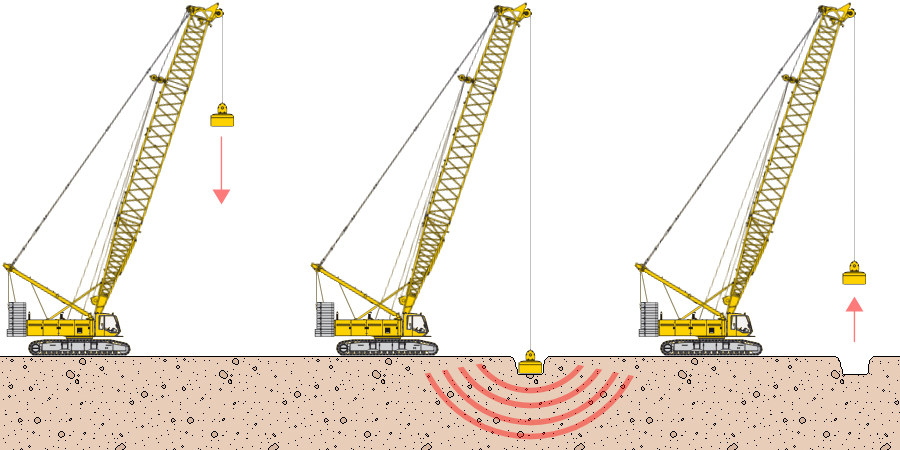

Compactación dinámica del terreno
AMC020 Compactación dinámica del terreno
Compactación dinámica del terreno, con una energía por golpe entre 2000 y 2250 kN·m y una energía específica entre 2000 y 2250 kN·m/m², ejecutada en cuatro fases, según malla de impactos y tiempo de demora entre fases sucesivas, con nivelación de la plataforma tras cada una de las fases de compactación y control del proceso mediante equipo de control de penetración dinámica y asientos.

Energía por golpe (kN·m)
Energía específica (kN·m/m²)

Código

Unidad

Descripción

Rendimiento

Precio

unitario

Importe

1



Equipo y maquinaria



mq02din020

h

Equipo para compactación dinámica, con maza de impacto.

0,035

153,10

5,36

mq02din030

h

Equipo de control de la penetración dinámica y los asientos.

0,005

147,18

0,74

mq01mot020b

h

Motoniveladora de 147 kW, equipada con escarificadora.

0,002

99,69

0,20

mq02rov010i

h

Compactador monocilíndrico vibrante autopropulsado, de 129 kW, de 16,2 t, anchura de trabajo 213,4 cm.

0,003

69,78

0,21



Subtotal equipo y maquinaria:

6,51

2



Mano de obra



mo020

h

Oficial 1ª construcción.

0,059

22,13

1,31

mo113

h

Peón ordinario construcción.

0,016

20,78

0,33

mo112

h

Peón especializado construcción.

0,052

21,12

1,10



Subtotal mano de obra:

2,74

3



Costes directos complementarios




%

Costes directos complementarios

2,000

9,25

0,19



Costes directos (1+2+3):

9,44



UNIDAD DE OBRA AMC020: COMPACTACIÓN DINÁMICA DEL TERRENO.


CARACTERÍSTICAS TÉCNICAS

Compactación dinámica del terreno, con una energía por golpe entre 2000 y 2250 kN·m y una energía específica entre 2000 y 2250 kN·m/m², ejecutada en cuatro fases, según malla de impactos y tiempo de demora entre fases sucesivas, con nivelación de la plataforma tras cada una de las fases de compactación y control del proceso mediante equipo de control de penetración dinámica y asientos.



CRITERIO DE MEDICIÓN EN PROYECTO

Superficie medida en proyección horizontal, según documentación gráfica de Proyecto.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS UNIDADES DE OBRA


DEL SOPORTE.

Se comprobará que el acceso a la obra es el adecuado y se dispone de la correspondiente plataforma de trabajo.



PROCESO DE EJECUCIÓN


FASES DE EJECUCIÓN.

Compactación y nivelación del terreno. Realización de ensayos de control.


CONDICIONES DE TERMINACIÓN.

Completa retirada del equipo utilizado.



CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO

Se medirá, en proyección horizontal, la superficie realmente ejecutada según especificaciones de Proyecto.
