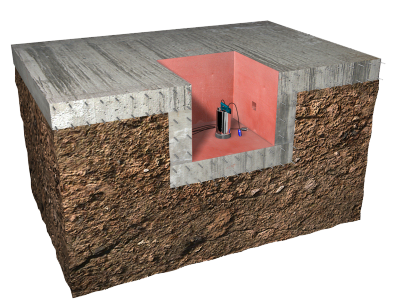

Sistema de encofrado estanco para hueco de arqueta en losa de cimentación
CVH010 Sistema de encofrado estanco para hueco de arqueta en losa de cimentación

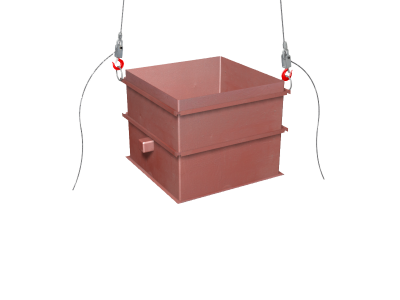

Montaje de sistema de encofrado perdido, en forma de cajón estanco, realizado con planchas de acero corten, de 3 mm de espesor, dobladas y cortadas, con uniones soldadas y elementos de rigidización formados por perfiles de acero S275JR, serie T 40x40, para formación de hueco de arqueta en losa de cimentación, con unas dimensiones máximas interiores de 600x600x600 mm.

Dimensiones máximas (mm)

Código

Unidad

Descripción

Rendimiento

Precio

unitario

Importe

1



Materiales



mt08eme020a

Ud

Encofrado perdido en forma de cajón estanco con fondo y cuatro paredes, compuesto por planchas de acero corten, de 3 mm de espesor, dobladas y cortadas, con uniones soldadas y elementos de rigidización formados por perfiles de acero S275JR, serie T 40x40, para conformado de foso de ascensor, con dimensiones interiores adaptadas según el modelo de ascensor, con unas dimensiones máximas interiores de 600x600x600 mm.

1,000

375,00

375,00



Subtotal materiales:

375,00

2



Mano de obra



mo044

h

Oficial 1ª encofrador.

0,535

23,03

12,32

mo091

h

Ayudante encofrador.

0,535

21,86

11,70



Subtotal mano de obra:

24,02

3



Costes directos complementarios




%

Costes directos complementarios

2,000

399,02

7,98

Coste de mantenimiento decenal: 12,21€ en los primeros 10 años.

Costes directos (1+2+3):

407,00



UNIDAD DE OBRA CVH010: SISTEMA DE ENCOFRADO ESTANCO PARA HUECO DE ARQUETA EN LOSA DE CIMENTACIÓN.


CARACTERÍSTICAS TÉCNICAS

Montaje de sistema de encofrado perdido, en forma de cajón estanco, realizado con planchas de acero corten, de 3 mm de espesor, dobladas y cortadas, con uniones soldadas y elementos de rigidización formados por perfiles de acero S275JR, serie T 40x40, para formación de hueco de arqueta en losa de cimentación, con unas dimensiones máximas interiores de 600x600x600 mm.



CRITERIO DE MEDICIÓN EN PROYECTO

Número de unidades previstas, según documentación gráfica de Proyecto.



CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS UNIDADES DE OBRA


DEL SOPORTE.

Antes de proceder a la ejecución de los encofrados hay que asegurarse de que las excavaciones están no sólo abiertas, sino en las condiciones que convenga a las características y dimensiones del encofrado.



FASES DE EJECUCIÓN.

Limpieza y preparación del plano de apoyo. Replanteo. Montaje del sistema de encofrado. Aplomado y nivelación del encofrado.



CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO

Se medirá el número de unidades realmente ejecutadas según especificaciones de Proyecto.



Código LER

Tipo

Peso (kg)

Volumen (l)

17 04 05

Hierro y acero.

42,120

20,057



Residuos generados:

42,120

20,057
