EPV010 |
m |

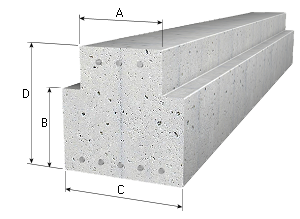

Viga prefabricada de hormigón armado. |
236,17€ |
Viga prefabricada de hormigón armado tipo T invertida, de 30 cm de anchura de alma, 30 cm de altura de talón, 45 cm de anchura total y 45 cm de altura total, con un momento flector máximo de 360 kN·m. |
Código |
Unidad |
Descripción |
Rendimiento |
Precio unitario |
Importe |
1 |
Materiales |
||||
mt07pha030aaaa1 |
m |
Viga prefabricada de hormigón armado tipo T invertida, de 30 cm de anchura de alma, 30 cm de altura de talón, 45 cm de anchura total y 45 cm de altura total, con un momento flector máximo de 360 kN·m, según UNE-EN 13225. |
1,000 |
223,07 |
223,07 |
Subtotal materiales: |
223,07 |
||||
2 |
Equipo y maquinaria |
||||
mq07gte010c |
h |
Grúa autopropulsada de brazo telescópico con una capacidad de elevación de 30 t y 27 m de altura máxima de trabajo. |
0,058 |
75,04 |
4,35 |
Subtotal equipo y maquinaria: |
4,35 |
||||
3 |
Mano de obra |
||||
mo046 |
h |
Oficial 1ª montador de estructura prefabricada de hormigón. |
0,062 |
23,03 |
1,43 |
mo093 |
h |
Ayudante montador de estructura prefabricada de hormigón. |
0,123 |
21,86 |
2,69 |
Subtotal mano de obra: |
4,12 |
||||
4 |
Costes directos complementarios |
||||
% |
Costes directos complementarios |
2,000 |
231,54 |
4,63 |
|
Coste de mantenimiento decenal: 16,53€ en los primeros 10 años. |
Costes directos (1+2+3+4): |
236,17 |
Referencia y título de la norma |
Aplicabilidad(a) |
Obligatoriedad(b) |
Sistema(c) |
EN 13225:2013 |
8.8.2014 |
8.8.2015 |
2+ |
Productos prefabricados de hormigón. Elementos estructurales lineales. |
(a) Fecha de aplicabilidad de la norma armonizada
(b) Fecha en que finaliza el período de coexistencia
(c) Sistema de evaluación y verificación de la constancia de las prestaciones
Pliego de condiciones
UNIDAD DE OBRA EPV010: VIGA PREFABRICADA DE HORMIGÓN ARMADO. CARACTERÍSTICAS TÉCNICAS Viga prefabricada de hormigón armado tipo T invertida, de 30 cm de anchura de alma, 30 cm de altura de talón, 45 cm de anchura total y 45 cm de altura total, con un momento flector máximo de 360 kN·m. CRITERIO DE MEDICIÓN EN PROYECTO Longitud medida a ejes, según documentación gráfica de Proyecto. PROCESO DE EJECUCIÓN FASES DE EJECUCIÓN. Replanteo de las vigas. Izado y presentación de las vigas mediante grúa. Ajuste a su posición correcta y nivelación. Formación de la unión con los elementos de apoyo. Llenado y sellado de juntas. Montaje y desmontaje de apeos complementarios. CONDICIONES DE TERMINACIÓN. El conjunto será monolítico y transmitirá correctamente las cargas. CONSERVACIÓN Y MANTENIMIENTO. Se evitará la actuación sobre el elemento de acciones mecánicas no previstas en el cálculo. CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO Se medirá, a ejes, la longitud realmente ejecutada según especificaciones de Proyecto. |
Residuos generados
Código LER |
Tipo |
Peso (kg) |
Volumen (l) |
17 01 01 |
Hormigón (hormigones, morteros y prefabricados). |
2,856 |
1,904 |
Residuos generados: |
2,856 |
1,904 |
|
17 02 03 |
Plástico. |
0,075 |
0,125 |
17 02 01 |
Madera. |
0,021 |
0,019 |
Envases: |
0,096 |
0,144 |
|
Total residuos: |
2,952 |
2,048 |
