Viga exenta de hormigón visto | ||
EHV015 | Viga exenta de hormigón visto | |

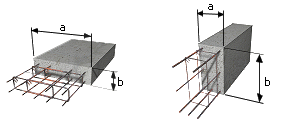

Viga exenta, recta, de hormigón visto, de 40x60 cm, realizada con hormigón HA-25/F/20/XC2 fabricado en central, y vertido con cubilote, y acero UNE-EN 10080 B 500 S, con una cuantía aproximada de 150 kg/m³; montaje y desmontaje de sistema de encofrado, con acabado visto con textura lisa, en planta de hasta 3 m de altura libre, formado por: superficie encofrante de tableros contrachapados fenólicos de madera de pino, reforzados con varillas y perfiles, amortizables en 20 usos, estructura soporte horizontal de sopandas metálicas y accesorios de montaje, amortizables en 150 usos y estructura soporte vertical de puntales metálicos, amortizables en 150 usos. Incluso alambre de atar, separadores, líquido desencofrante, para evitar la adherencia del hormigón al encofrado y agente filmógeno, para el curado de hormigones y morteros. |
Precio |
|
Exportación |
UNIDAD DE OBRA EHV015: VIGA EXENTA DE HORMIGÓN VISTO.
CARACTERÍSTICAS TÉCNICAS
Viga exenta, recta, de hormigón visto, de 40x60 cm, realizada con hormigón HA-25/F/20/XC2 fabricado en central, y vertido con cubilote, y acero UNE-EN 10080 B 500 S, con una cuantía aproximada de 150 kg/m³; montaje y desmontaje de sistema de encofrado, con acabado visto con textura lisa, en planta de hasta 3 m de altura libre, formado por: superficie encofrante de tableros contrachapados fenólicos de madera de pino, reforzados con varillas y perfiles, amortizables en 20 usos, estructura soporte horizontal de sopandas metálicas y accesorios de montaje, amortizables en 150 usos y estructura soporte vertical de puntales metálicos, amortizables en 150 usos. Incluso alambre de atar, separadores, líquido desencofrante, para evitar la adherencia del hormigón al encofrado y agente filmógeno, para el curado de hormigones y morteros.
NORMATIVA DE APLICACIÓN
Elaboración, transporte y puesta en obra del hormigón:
- |
Código Estructural. |
Ejecución:
- |
NTE-EHV. Estructuras de hormigón armado: Vigas. |
Montaje y desmontaje del sistema de encofrado:
- |
Código Estructural. |
- |
NTE-EME. Estructuras de madera: Encofrados. |
CRITERIO DE MEDICIÓN EN PROYECTO
Volumen medido según documentación gráfica de Proyecto.
CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS UNIDADES DE OBRA
DEL SOPORTE.
Se habrán señalado los niveles de la planta a realizar sobre los pilares ya realizados.
AMBIENTALES.
Se suspenderán los trabajos de hormigonado cuando llueva con intensidad, nieve, exista viento excesivo, una temperatura ambiente superior a 40°C o se prevea que dentro de las 48 horas siguientes pueda descender la temperatura ambiente por debajo de los 0°C.
DEL CONTRATISTA.
Dispondrá en obra de una serie de medios, en previsión de que se produzcan cambios bruscos de las condiciones ambientales durante el hormigonado o posterior periodo de fraguado, no pudiendo comenzarse el hormigonado de los diferentes elementos sin la autorización por escrito del director de la ejecución de la obra.
PROCESO DE EJECUCIÓN
FASES DE EJECUCIÓN.
Replanteo. Montaje del sistema de encofrado. Colocación de las armaduras con separadores homologados. Vertido y compactación del hormigón. Curado del hormigón. Desmontaje del sistema de encofrado.
CONDICIONES DE TERMINACIÓN.
El conjunto será monolítico y transmitirá correctamente las cargas.
CONSERVACIÓN Y MANTENIMIENTO.
Se evitará la actuación sobre el elemento de acciones mecánicas no previstas en el cálculo.
CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO
Se medirá el volumen realmente ejecutado según especificaciones de Proyecto.
CRITERIO DE VALORACIÓN ECONÓMICA
El precio incluye la elaboración de la ferralla (corte, doblado y conformado de elementos) en taller industrial y el montaje en el lugar definitivo de su colocación en obra.
