Arqueta de obra de fábrica | ||
IUS071 | Arqueta de obra de fábrica | |
Arqueta de paso, registrable, de obra de fábrica, de dimensiones interiores 50x50x50 cm, con tapa prefabricada de hormigón armado, sobre solera de hormigón en masa. |
Precio |
|
Exportación |
UNIDAD DE OBRA IUS071: ARQUETA DE OBRA DE FÁBRICA.
CARACTERÍSTICAS TÉCNICAS

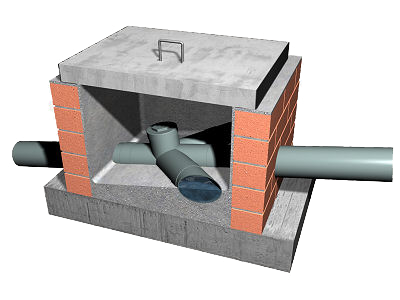

Formación de arqueta de paso, registrable, enterrada, construida con fábrica de ladrillo cerámico macizo, de 1/2 pie de espesor, recibido con mortero de cemento, industrial, M-5, de dimensiones interiores 50x50x50 cm, sobre solera de hormigón en masa HM-30/B/20/X0+XA2 de 15 cm de espesor, formación de pendiente mínima del 2%, con el mismo tipo de hormigón, enfoscada y bruñida interiormente con mortero de cemento, industrial, con aditivo hidrófugo, M-15 formando aristas y esquinas a media caña, cerrada superiormente con tapa prefabricada de hormigón armado con cierre hermético al paso de los olores mefíticos. Incluso mortero para sellado de juntas y colector de conexión de PVC, de tres entradas y una salida, con tapa de registro, para encuentros.
NORMATIVA DE APLICACIÓN
Elaboración, transporte y puesta en obra del hormigón: Código Estructural.
Ejecución: CTE. DB-HS Salubridad.
CRITERIO DE MEDICIÓN EN PROYECTO
Número de unidades previstas, según documentación gráfica de Proyecto.
CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS UNIDADES DE OBRA
DEL SOPORTE.
Se comprobará que la ubicación de la arqueta se corresponde con la de Proyecto.
PROCESO DE EJECUCIÓN
FASES DE EJECUCIÓN.
Replanteo. Vertido y compactación del hormigón en formación de solera. Formación de la obra de fábrica con ladrillos, previamente humedecidos, colocados con mortero. Conexionado de los colectores a la arqueta. Relleno de hormigón para formación de pendientes. Enfoscado y bruñido con mortero, redondeando los ángulos del fondo y de las paredes interiores de la arqueta. Colocación del colector de conexión de PVC en el fondo de la arqueta. Realización del cierre hermético y colocación de la tapa y los accesorios. Comprobación de su correcto funcionamiento. Realización de pruebas de servicio.
CONDICIONES DE TERMINACIÓN.
La arqueta quedará totalmente estanca.
PRUEBAS DE SERVICIO.
Prueba de estanqueidad parcial.
Normativa de aplicación: CTE. DB-HS Salubridad
CONSERVACIÓN Y MANTENIMIENTO.
Se protegerá frente a golpes y obturaciones. Se taparán todas las arquetas para evitar accidentes.
CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO
Se medirá el número de unidades realmente ejecutadas según especificaciones de Proyecto.
CRITERIO DE VALORACIÓN ECONÓMICA
El precio no incluye la excavación ni el relleno del trasdós.
