Pozo para toma de muestras, prefabricado, de polietileno | ||
IUS067 | Pozo para toma de muestras, prefabricado, de polietileno | |
Pozo para toma de muestras, monobloque, de polietileno de alta densidad, de 800 mm de diámetro nominal y 1,5 m de altura nominal, sobre solera de 30 cm de espesor de hormigón armado HA-30/B/20/XC4+XA2, encastre del cuerpo del colector 10 cm en dicha solera, ligeramente armada con malla electrosoldada ME 20x20 Ø 8-8 B 500 T 6x2,20 UNE-EN 10080 y losa alrededor de la boca del cono de 150x150 cm y 20 cm de espesor de hormigón en masa HM-30/B/20/X0+XA2, con cierre de tapa circular y marco de fundición clase B-125 según UNE-EN 124, instalado en aceras, zonas peatonales o aparcamientos comunitarios. |
Precio |
|
Exportación |
UNIDAD DE OBRA IUS067: POZO PARA TOMA DE MUESTRAS, PREFABRICADO, DE POLIETILENO.
CARACTERÍSTICAS TÉCNICAS

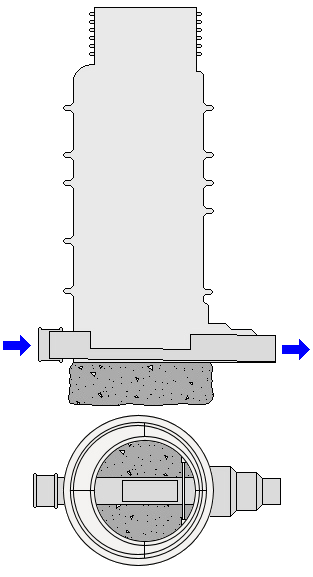

Formación de pozo para toma de muestras, monobloque, de polietileno de alta densidad, de 800 mm de diámetro nominal y 1,5 m de altura nominal, con cono reductor de 600 mm de diámetro nominal en la boca, con los pates instalados, base con superficie acanalada, tubo pasante con corte para toma de muestras, de 400 mm de diámetro y manguito de unión con junta elástica en la entrada, sobre solera de 30 cm de espesor de hormigón armado HA-30/B/20/XC4+XA2, encastre del cuerpo del colector 10 cm en dicha solera, ligeramente armada con malla electrosoldada ME 20x20 Ø 8-8 B 500 T 6x2,20 UNE-EN 10080 y losa alrededor de la boca del cono de 150x150 cm y 20 cm de espesor de hormigón en masa HM-30/B/20/X0+XA2; con cierre de tapa circular y marco de fundición clase B-125 según UNE-EN 124, instalado en aceras, zonas peatonales o aparcamientos comunitarios.
NORMATIVA DE APLICACIÓN
Elaboración, transporte y puesta en obra del hormigón: Código Estructural.
Ejecución: CTE. DB-HS Salubridad.
CRITERIO DE MEDICIÓN EN PROYECTO
Número de unidades previstas, según documentación gráfica de Proyecto.
CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS UNIDADES DE OBRA
DEL SOPORTE.
Se comprobará que la ubicación se corresponde con la de Proyecto.
PROCESO DE EJECUCIÓN
FASES DE EJECUCIÓN.
Replanteo. Colocación de la malla electrosoldada para la solera. Vertido y compactación del hormigón en formación de solera. Colocación del pozo. Conexionado de los colectores al pozo. Colocación de la malla electrosoldada para la losa, alrededor de la boca del cono. Vertido y compactación del hormigón. Colocación de marco, tapa de registro y accesorios. Comprobación de su correcto funcionamiento. Realización de pruebas de servicio.
CONDICIONES DE TERMINACIÓN.
El pozo quedará totalmente estanco.
PRUEBAS DE SERVICIO.
Prueba de estanqueidad parcial.
Normativa de aplicación: CTE. DB-HS Salubridad
CONSERVACIÓN Y MANTENIMIENTO.
Se protegerá frente a golpes, en especial durante el relleno y compactación de áridos, y frente al tráfico pesado.
CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO
Se medirá el número de unidades realmente ejecutadas según especificaciones de Proyecto.
CRITERIO DE VALORACIÓN ECONÓMICA
El precio incluye los equipos y la maquinaria necesarios para el desplazamiento y la disposición en obra de los elementos, pero no incluye la excavación ni el relleno del trasdós.
