Pozo de registro de hormigón en masa "in situ" | ||
IUS052 | Pozo de registro de hormigón en masa "in situ" | |
Pozo de registro de hormigón en masa "in situ", de 1,00 m de diámetro interior y 1,6 m de altura útil interior, sobre solera de 25 cm de espesor de hormigón armado HA-30/B/20/XC4+XA2 ligeramente armada con malla electrosoldada, con cierre de tapa circular con bloqueo y marco de fundición clase D-400 según UNE-EN 124, instalado en calzadas de calles, incluyendo las peatonales, o zonas de aparcamiento para todo tipo de vehículos. |
Precio |
|
Exportación |


UNIDAD DE OBRA IUS052: POZO DE REGISTRO DE HORMIGÓN EN MASA "IN SITU".
CARACTERÍSTICAS TÉCNICAS

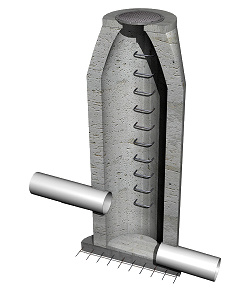

Formación de pozo de registro de hormigón en masa "in situ", de 1,00 m de diámetro interior y 1,6 m de altura útil interior, formado por: solera de 25 cm de espesor de hormigón armado HA-30/B/20/XC4+XA2 ligeramente armada con malla electrosoldada ME 20x20 Ø 8-8 B 500 T 6x2,20 UNE-EN 10080, cuerpo y cono asimétrico del pozo, de 20 cm de espesor, de hormigón en masa HM-30/B/20/X0+XA2, conformados mediante encofrados metálicos amortizables en 20 usos; con cierre de tapa circular con bloqueo y marco de fundición clase D-400 según UNE-EN 124, instalado en calzadas de calles, incluyendo las peatonales, o zonas de aparcamiento para todo tipo de vehículos. Incluso hormigón en masa HM-30/B/20/X0+XA2 para formación de canal en el fondo del pozo.
NORMATIVA DE APLICACIÓN
Elaboración, transporte y puesta en obra del hormigón: Código Estructural.
Ejecución: CTE. DB-HS Salubridad.
CRITERIO DE MEDICIÓN EN PROYECTO
Número de unidades previstas, según documentación gráfica de Proyecto.
CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS UNIDADES DE OBRA
DEL SOPORTE.
Se comprobará que la ubicación se corresponde con la de Proyecto.
PROCESO DE EJECUCIÓN
FASES DE EJECUCIÓN.
Replanteo. Colocación de la malla electrosoldada. Vertido y compactación del hormigón en formación de solera. Colocación del encofrado metálico para formación del cuerpo y del cono asimétrico del pozo. Vertido y compactación del hormigón en formación de pozo. Retirada del encofrado. Formación del canal en el fondo del pozo. Conexionado de los colectores al pozo. Colocación de los pates. Colocación de marco, tapa de registro y accesorios. Comprobación de su correcto funcionamiento. Realización de pruebas de servicio.
CONDICIONES DE TERMINACIÓN.
El pozo quedará totalmente estanco.
PRUEBAS DE SERVICIO.
Prueba de estanqueidad parcial.
Normativa de aplicación: CTE. DB-HS Salubridad
CONSERVACIÓN Y MANTENIMIENTO.
Se protegerá frente a golpes, en especial durante el relleno y compactación de áridos, y frente al tráfico pesado.
CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO
Se medirá el número de unidades realmente ejecutadas según especificaciones de Proyecto.
CRITERIO DE VALORACIÓN ECONÓMICA
El precio no incluye la excavación ni el relleno del trasdós.
